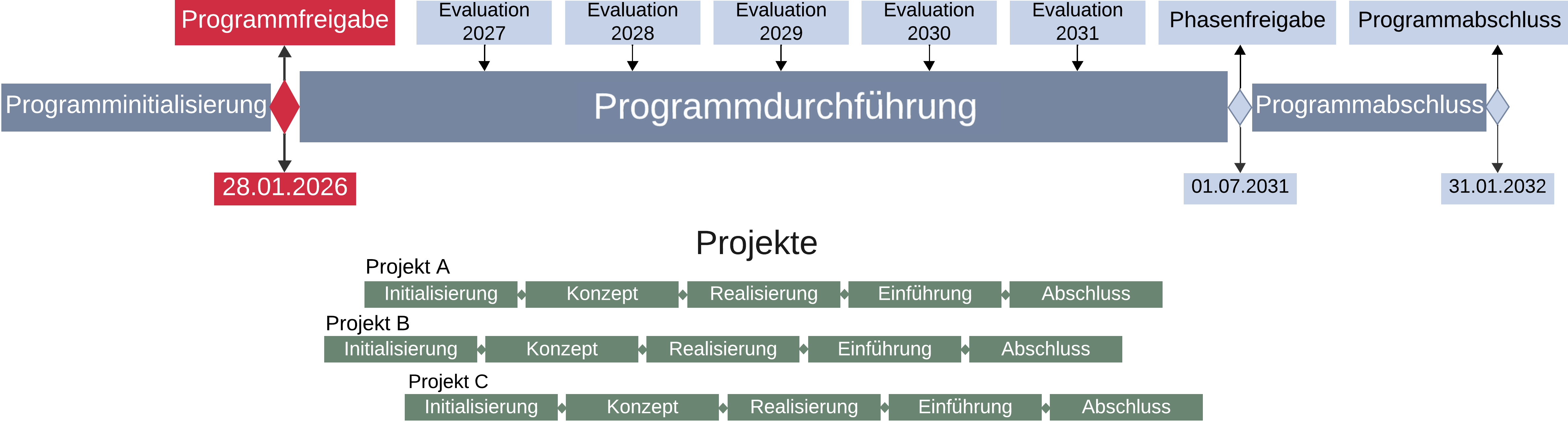

Zeitplan
Das Programm wurde 2025 im Anschluss an den Abschluss des PASS-Audits initialisiert und am 28.01.2026 von der Unileitung freigegeben. Es befindet sich nun in der Programmdurchführung, in welcher einzelne Projekte umgesetzt werden. Details zu den einzelnen Projekten sind in der entsprechenden Sektion zum jeweiligen Projekt im Projektreiter oben zu entnehmen. Während der Umsetzungsphase wird jährlich eine Evaluation zuhanden der Unileitung erstellt. Die Durchführungsphase des Programms endet am 01.07.2031. Bis dann müssen daher auch alle Projekte abgeschlossen sein. Der Schlussbericht wird danach bis zum 31.01.2032 erstellt.
| Datum | Meilenstein | Status |
|---|---|---|
| 01.06.25 | Programminitialisierung | abgeschlossen |
| 28.01.26 | Programmdurchführungsfreigabe durch die Universitätsleitung | abgeschlossen |
| ab 01.03.2026 | Projektinitialisierungsfreigaben für die einzelnen Projekte | laufend |
| ab 01.01.2027 | Projektdurchführungsaufträge – Start der Umsetzung | geplant |
| 31.01.27 | Zwischenevaluation 1 | geplant |
| 31.01.28 | Zwischenevaluation 2 | geplant |
| 31.01.29 | Zwischenevaluation 3 | geplant |
| 2027–2031 | Umsetzung der Projekte | geplant |
| 31.01.32 | Programmabschluss | geplant |
